7月5日
台州市区天然气高压输配工程
南线、北线二期顺利通过竣工验收
工程迎来重大里程碑
项目的全线完工,不仅将进一步完善台州市区“燃气一张网”的构建格局,实现互联互通,还能更好地发挥储气调峰作用,为台州市区送去“绿色福祉”,助力构建高质量能源保障体系,让高质量发展的成色更足、底色更亮。
艰苦卓绝的管道建设任务

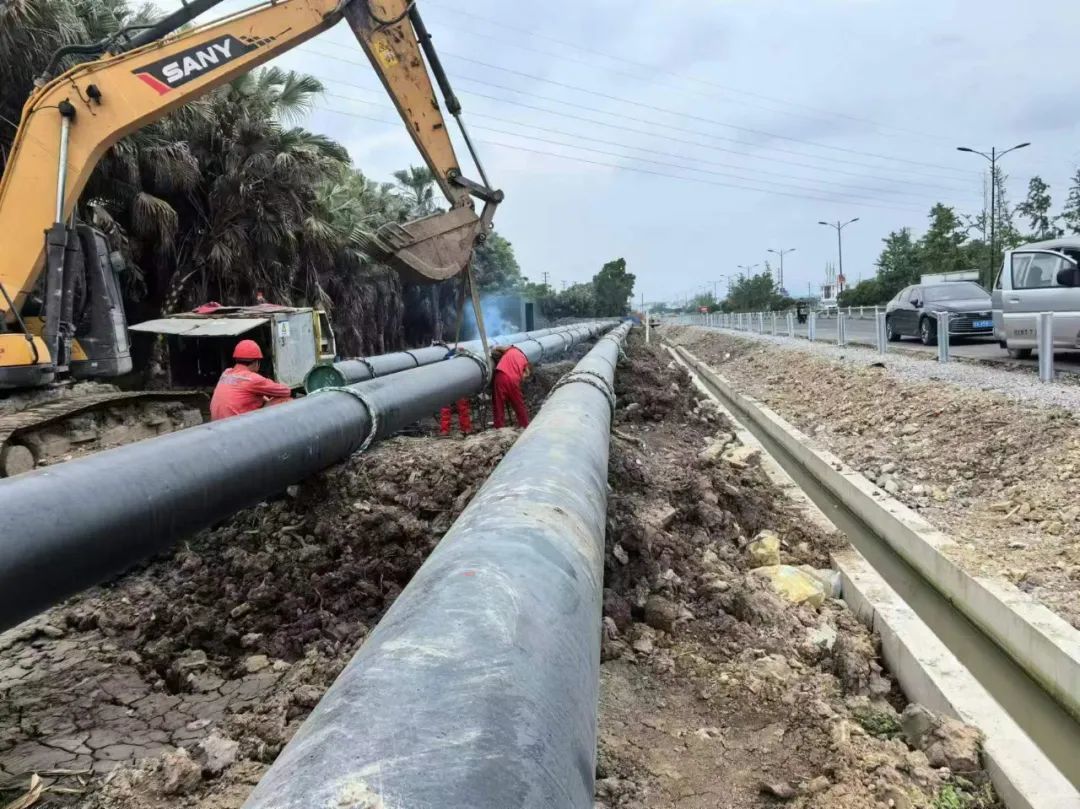

南北线二期管道全长49.58KM,其中北线二期30.24KM(起点为教七路与黄海公路交汇处,终点为T6高中压调压站),南线二期19.34KM(起点为路桥区路南街道肖王村T8高中压调压站,终点为路桥区蓬街镇蓬东村T6高中压调压站),设计压力4.0MPa,管道采用 D508×9.5mm 3PE加强级防腐的直缝双面埋弧焊钢管,钢管材质为L360M,压力管道级别为GB1级。沿途共经过9个街道,63个行政村,路由规划和征地协调难度大,涉及定向钻70处,施工难度巨大。

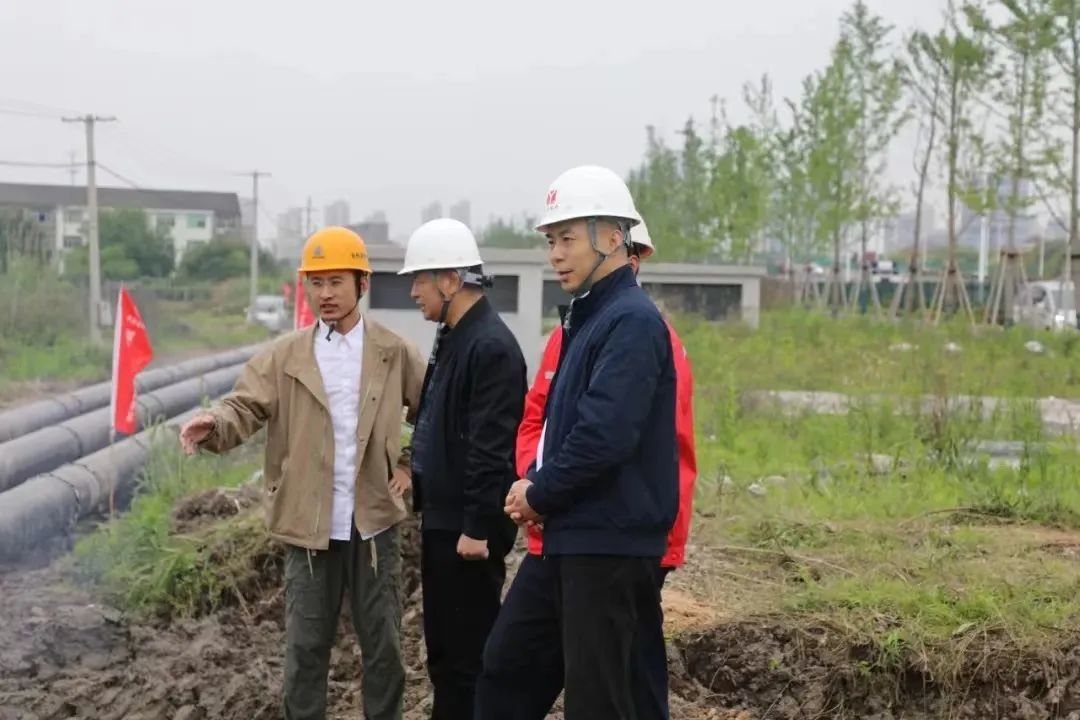

开年以来,台州市区天然气高压输配工程为实现省市区天然气高压管网在7月底前具备通气条件的目标,市国运集团、能源集团与市天然气公司高度重视,在4月份制定“全体总动员,大干一百天”的工程实施方案,成立了百日攻坚领导小组,加强工程进度监督。
一方面增加了现场施工工作班组,多点施工,抢抓进度;另一方面加强工程现场监督工作,对于施工技术难点、政策处理敏感部位进行不间断的现场监督,保证工程的顺利安全进行。

健全周报、例会制度,每周召开百日攻坚活动例会等方式,听取进度汇报,分析研究、协调解决重大问题及有关事务。历时6年,终于在今年7月5日,南北线二期同时顺利通过竣工验收,圆满完成省、市下达的工作任务和要求。
百折不挠的奋勇拼搏战
这是一场百折不挠的奋勇拼搏战,越是艰难险阻,越要迎难而上。一边是与时间赛跑的工程期限,一边是征拆协调等重重困难,市天然气公司工程团队“逢山开路!遇河架桥!”大家勇往直前的信念坚如磐石。
开年以来,台州市区天然气高压输配工程为实现省市区天然气高压管网在7月底前具备通气条件的目标,市国运集团、能源集团与市天然气公司高度重视,在4月份制定“全体总动员,大干一百天”的工程实施方案,成立了百日攻坚领导小组,加强工程进度监督。
一方面增加了现场施工工作班组,多点施工,抢抓进度;另一方面加强工程现场监督工作,对于施工技术难点、政策处理敏感部位进行不间断的现场监督,保证工程的顺利安全进行。
健全周报、例会制度,每周召开百日攻坚活动例会等方式,听取进度汇报,分析研究、协调解决重大问题及有关事务。历时6年,终于在今年7月5日,南北线二期同时顺利通过竣工验收,圆满完成省、市下达的工作任务和要求。
百折不挠的奋勇拼搏战
这是一场百折不挠的奋勇拼搏战,越是艰难险阻,越要迎难而上。一边是与时间赛跑的工程期限,一边是征拆协调等重重困难,市天然气公司工程团队“逢山开路!遇河架桥!”大家勇往直前的信念坚如磐石。
台州市区天然气高压输配工程作为省市一大民生重点项目,同时作为区域性主干管道,市天然气公司肩负着改善台州市区高压天然气管输条件、为椒黄路三区以及台州湾新区天然气的供应提供能源保障和提升总体营商环境的重要责任。
现南、北线二期的顺利竣工,代表着椒黄路三区“U”字型天然气高压环网已彻底形成。下一步,市天然气公司将会在继续强化天然气管网的互联互通,畅通台州市区管输天然气供应双循环渠道的基础上。加强管道运维保护,加强应急管理,确保管道安全运营。
台州市区天然气高压输配工程于2015年7月正式开工,历时九年,终于在此刻完成了“U”字型天然气高压管网所有主体工程。项目的顺利建成,将大大缓解台州市区冬季用气紧张、气源短缺等情况,同时也为台州市区提供了安全、可靠、稳定的天然气气源,全线计划投产后,设计年输气量4.91亿立方米,将进一步改善台州市区的供气能力,满足未来城市发展对天然气输配系统的供应能力要求,提高了台州市区市政基础设施承载能力。
